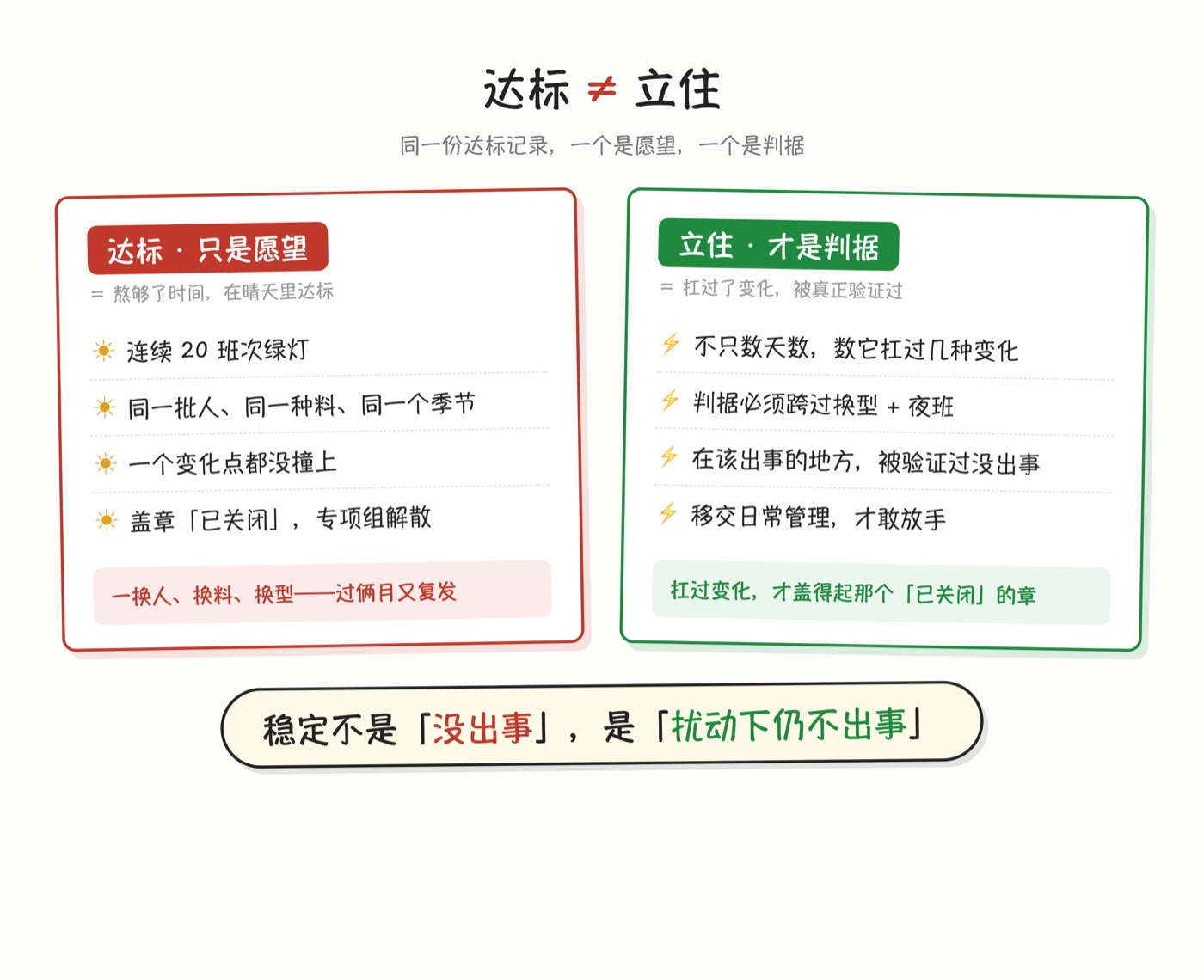

达标不等于立住——标准只有扛过换人换料换型才算真正验证过,风平浪静时达标是零信息量

先说一个几乎每个质量人、每个车间主任都遇到过的场景。
一个问题,你带着人认认真真整改了。措施上了、标准改了、KPI 也达标了——连续好几周绿灯,报告写着”已关闭”。所有人松一口气,专项小组解散,资源撤走,转头去救下一个火。
结果过了俩月,这个问题又回来了。
你可能会怪自己:是不是整改不够彻底?是不是执行没盯住?但很多时候,真正的原因不在这儿。而在于——你把”连续几次达标”,当成了”这事儿稳了”。这两件事,根本不是一回事。
标准真正会露馅的时刻,你可能一次都没赶上
想一个问题:一个标准,连续 20 个班次都达标。听起来很稳了对吧?
但如果这 20 个班次,是同一批熟练工、同一种产品、同一批来料、同一个班次时段——那么你验证的,其实不是这个标准有多稳,而是这段时间恰好什么都没变。
标准会在什么时候失效?你回想一下现场,答案其实很清楚:换了个新人、换了一批料、换了个供应商、换了个型号、夏天高温、上夜班。 这些”变化点”,才是一个标准真正被拿去检验的时刻——计划内的换型、计划外的高温漂移都算,精益里管这叫变化点管理,盯的就是这些节点。
如果你那 20 个达标的班次,一个变化点都没撞上,那这份漂亮的达标记录,对”扛不扛得住变化”这个问题,信息量接近于零。 它没有回答那个真正重要的问题:这套标准,扛不扛得住变化?
风平浪静时达标,太容易了。
“稳定”的真正定义
这里藏着一个特别值得记住的判断:
稳定,不是”没出事”,而是”扰动之下仍然不出事”。
前者可以靠运气——只要这段时间风平浪静,谁都能达标;后者才是系统本身的性质。
这跟工程上讲的”鲁棒性”是一回事:一个没有被施加过压力的测试,根本不算测试。 你没让它扛过换人、换料、换型,你就没有真正验证过它。达标记录再漂亮,也只是一个”还没被检验过”的假设。
达标,是一个愿望;立住,是一个判据。 这俩差着十万八千里。

那到底怎么才算”立住了”
方法其实很简单,就是把你的验收门槛,从一段写成两段:
第一段 · 时间够长:连续 20 个班次达标
第二段 · 变化够宽:期间至少跨过 1 次换型 + 1 次夜班
关键是第二段。它往往比第一段更重要,因为它把你的验收标准,从”熬够了时间”升级成了”扛过了变化”。
这个”必须扛过变化才算数”的门槛,我给它起了个名字,叫”稳定判据”——但你记不记得这个词不重要,记住那件事就行:给标准验收,别只数天数,要数它扛过了几种变化。
一个只在风平浪静里达标、从没在换人换料时被压过的标准,你不该给它盖”已关闭”的章。
为什么这件事,在”移交”那一刻尤其致命
这套逻辑最要命的地方,是在专项整改结束、把标准交回给日常管理的那一刻。
专项小组攻关的时候,人盯得紧、资源给得足,标准当然稳。可一旦判定”搞定了”、握手移交、专项资源撤出,这个标准就要靠日常那套常规管理去自己维持了。
如果它在被移交之前,从来没有在换人、换料、换型这些变化下被真正检验过——那这次移交,本质上就是把一个还没验证的假设,当成既成事实交了出去。 复发,基本只是时间问题。而且最麻烦的是:等它真复发的时候,当初那个懂来龙去脉的专项小组,早就解散了。
那有人会问:如果移交有期限,换型、换料偏偏在关闭之前一次都没赶上,难道就一直挂着不结?——不用。你可以带着条件移交:盖一个”暂结”的章,白纸黑字附一句”下次换型、换料、换季,必须回来复核这一项”。把还没验过的那几种变化挂账,等它真来的时候补上这一课,而不是直接盖死、然后忘掉。
对做 IATF 16949、做军工质量、做体系审核的人,这一条尤其贴身:你要的证据链从来不是”这段时间数字很好看”,而是”它在该出问题的地方,被验证过没出问题”。
结尾
回到开头那个”过俩月又回来”的问题。
它复发,不是因为你不够努力,而是因为它根本就没被真正验证过——你验的是”这段时间没变化”,不是”它扛得住变化”。
KPI 告诉你的是”现在有多好”;但”凭什么相信它已经立住了”,KPI 回答不了,得靠另一个东西——一个必须覆盖变化的验收判据。
AI 时代这件事只会更隐蔽。报表会越来越漂亮、数字会越来越容易全绿——可 AI 能让”全绿”更容易,却不会告诉你这绿是晴天里的绿,还是风浪里的绿。这个判据,机器不会自动替你设,得由一个懂现场的人,亲手定下来。
下次再想给一个标准盖”已关闭”的章之前,先问自己一句:
它,扛过变化了吗?
