先看一个太常见的场景。

一批零件出了质量问题,追根因,最后发现:上周换了个供应商的料,或者来了个新手顶岗,或者工艺参数悄悄调了一档。变化本身不是错,错在这个变化发生的时候,没人登记、没人评估、没人盯首件。 等问题在下游炸出来,已经过去一周了。

这就是”变化点管理”要解决的事。很多工厂——尤其是汽车、航空发动机这类对一致性要求极高的制造企业——都知道这个词,甚至现场挂着一块贴满彩色磁贴的变化点看板。但一问落地,往往就剩那块没人更新的看板:磁贴还在,流程断了。

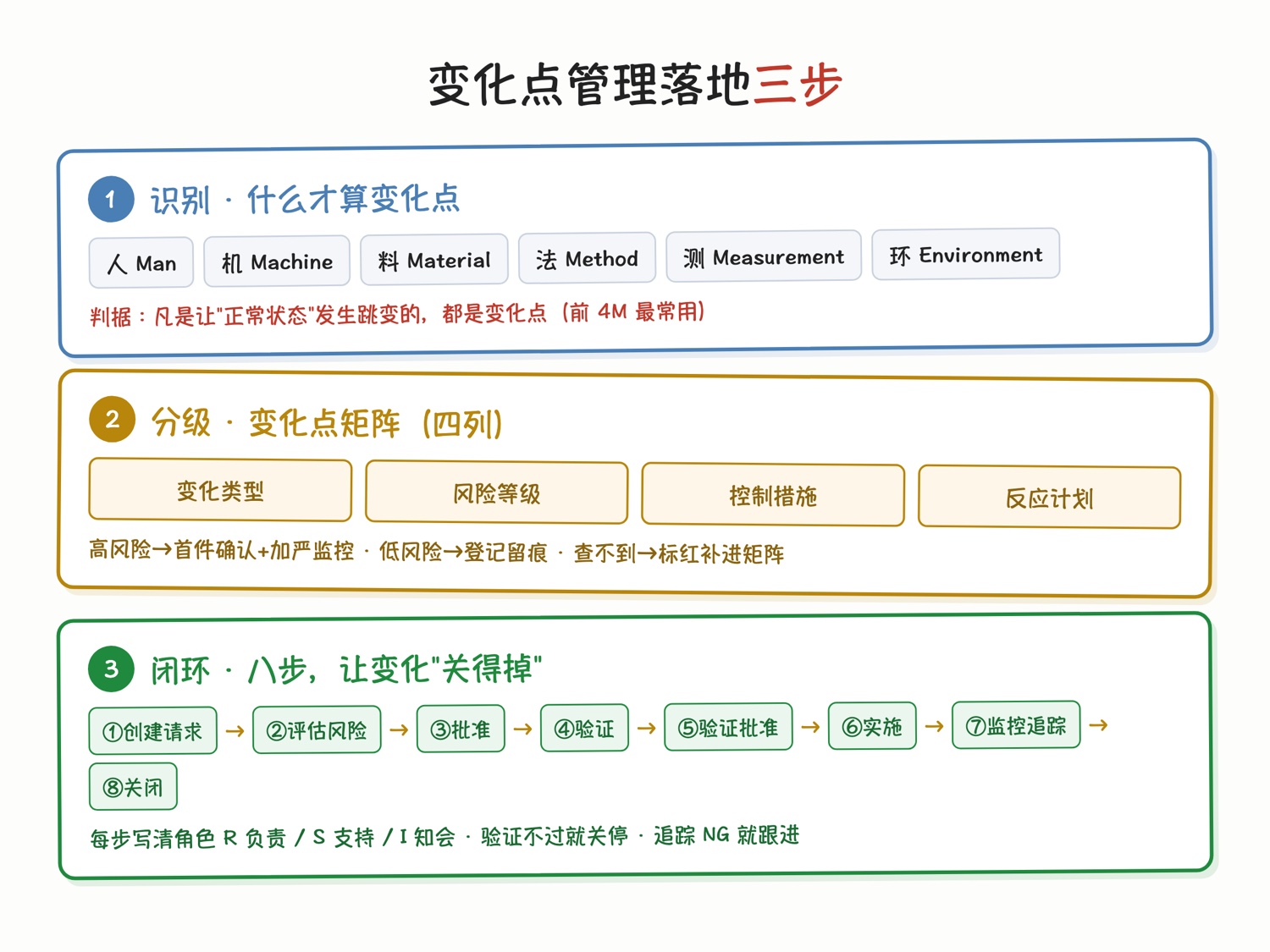

这篇把”变化点管理到底怎么做”拆成能照着走的三步。

先正名:变化点到底是什么

变化点,日语叫 Henkaten(変化点)——精益研究者 Christoph Roser 解释过这个词:Henka(変化)是变化,Ten(点)是点位、节点,合起来就是”制造系统里任何一个可能引发波动的变化节点”。

它背后有一句很硬的理念:每一次变化,往往都会让工序暂时失稳,直到新状态变得熟悉为止。 换句话说,变化是潜在缺陷里最容易被忽视的一类来源——所以变化点管理的第一原则是:不是等出了错才去查,而是在”变化发生的那一刻”就把它标记出来。

在丰田体系里,变化点最经典的用途之一,就是稳住质量。

第一步:识别——什么才算一个”变化点”

落地的第一道坎,是很多人根本说不清”哪些算变化”。标准答案,就是制造业最熟的那套 5M1E——5M(人、机、料、法、测)加 1E(环境):

注意,这张表不是拿来给变化”归类”的(“这算人还是算法”那种争论没意义),它就是一张扫描清单——开工前挨个维度扫一遍,别漏项:

维度典型的变化场景
人 Man新员工入职、换班/轮岗、老师傅离职、交接班那一刻
机 Machine新设备导入、旧设备大修/改造、设备替换退役
料 Material供应商切换、原材料规格变更
法 Method作业标准更新、工艺参数调整、工序顺序变更;换型(型号切换,通常连着料和法一起变)
测 Measurement检测方法/设备变更、测量标准更新
环 Environment温湿度变化、季节影响、外部环境改变

判据就一句:凡是让”正常状态”发生跳变的,都是变化点。 丰田日常最常盯的是前 4M(人机料法),“测”和”环”按行业风险补上。尤其别漏那些计划外的变化——它们往往风险更高(下面细说)。

第二步:分级——凭什么定”高风险”还是”低风险”

识别完不能一刀切地都上重管控,那样成本扛不住、执行也会流于形式。这一步靠变化点矩阵,它只有四列:变化类型 · 风险等级 · 控制措施 · 反应计划——一个变化进来,先跟这张事先定好的矩阵比对,而不是现场临时拍脑袋。

但矩阵最值钱、也最容易被糊弄过去的一格,是”风险等级”。凭什么定高还是低?给你几条能直接上手的判据:

  • 换料 / 换型:看它碰不碰关键特性(图纸上的特殊特性 / CTQ)——碰关键特性的,一律高风险,必做首件确认 + 加严监控几批;不碰的,登记留痕即可。
  • 换人:看是独立作业岗还是有防错兜底的流水岗——一个人独立顶岗、错了没有拦截,风险远高于有防错装置接着的岗位。
  • 工艺参数:看是在已验证过的窗口内微调,还是超出了窗口——超窗就是高风险,不管幅度多小。

把这几条串成一句总判据:风险等级不是拍脑袋拍出来的,是”这个变化一旦出问题,下游能不能立即发现”决定的——越晚才会暴露,等级越高。 一个当场就会被卡住的变化,和一个要到客户端才炸的变化,天生不是一个级别。

第三步:闭环——让每个变化”关得掉”

有了识别和分级,最后要让每一个变化点走完一个能关闭的闭环,而不是登记完就没了下文。一套可参考的变化管理闭环,大致会经过这么几道闸口:

创建变更请求 → 评估风险 → 批准 → 实施前验证(试做 / 首件)→ 验证放行 → 实施 → 监控追踪 → 关闭

这里要特别说清一个容易搞混的点:中间的”验证”是实施前的闸门——先试做、先首件验证,验证不过就直接关停、绝不带病实施;这跟第 ⑦ 步实施之后的”监控追踪”(看效果稳不稳)是两回事,别混成一个。

真正决定它是”活流程”还是”死表格”的,是这几道闸口卡不卡得住:

  • 评估时跟变化点矩阵比对——矩阵里找不到的,标红提示协调员,不允许”查无此类”就放行;
  • 实施前验证不通过——直接关闭、停止
  • 追踪发现不合格——触发跟进单,而不是让它挂在那儿没人管。

还有一件必须配套的事:每一道闸口都要写清角色——这里用一个简化的责任模型:谁负责(R)、谁支持(S)、谁知会(I)。角色一空,流程就塌(见下)。

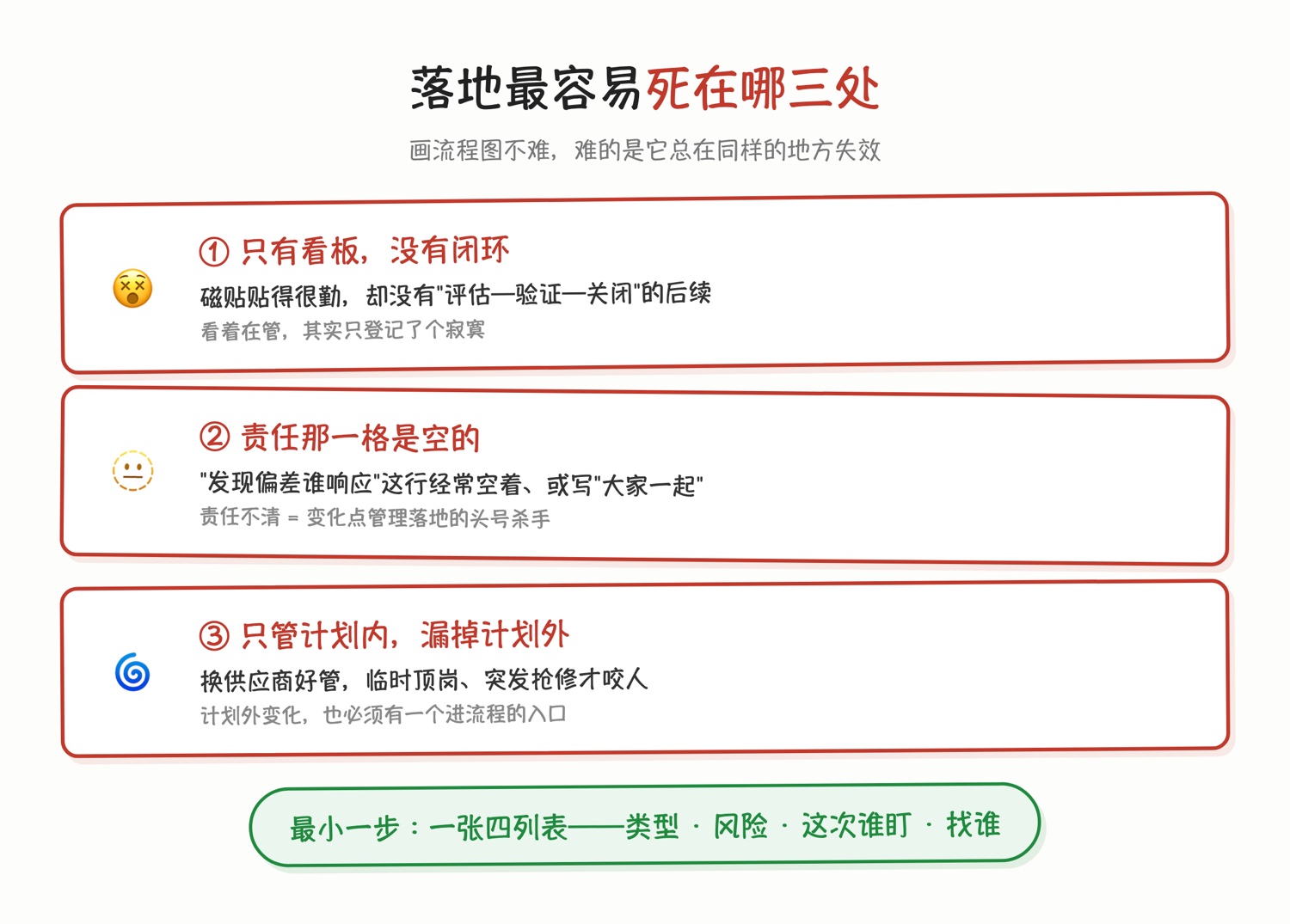

落地最容易死在哪三处

变化点管理画流程图不难,难的是它总在同样的三个地方失效。给你三条自检:

  1. 只有看板,没有闭环。 现场磁贴贴得很勤,但没有”评估—验证—关闭”的后续动作——这是最常见的”半拉子”,看着在管,其实只登记了个寂寞。
  2. 责任那一格是空的。 一个特别灵的现场检验:翻开你的记录,看”发现偏差时谁响应”这一行——如果它经常空着,或者写着”大家一起”,那就等于没人负责。责任不清,是变化点管理落地的头号杀手。
  3. 只管计划内,漏掉计划外。 计划内的变更(换供应商、改标准)好管,可真正咬人的往往是临时顶岗、突发抢修这类计划外变化——它们必须也有一个能进流程的入口,否则风险最高的那批变化,恰恰全在管理之外。

说到底

变化点管理这套东西,网上能搜到的定义和流程图不少,但落地的难点往往不在流程图本身。它难在把”变化发生那一刻”,变成一个有人负责、有判据、能追溯到关闭的动作——让每一次换人、换料、换型,都不再是一次没人盯的裸奔。

至于这套框架怎么长进你自己的工序清单、你的责任体系、你现有的质量流程里——变化点该由谁发起、风险等级按什么定、和你的 IATF/体系文件怎么咬合——那是需要在你的现场里一条条抠出来的活,也是最值得坐下来慢慢谈的部分。

先从最小的一步开始都行:下次现场发生任何一个 5M1E 变化,别只在群里说一声,把它写进一张哪怕只有四列的表——类型、风险、这次谁盯、出了问题找谁。 变化点管理的闭环,就是从这四列长出来的。
